Firmy zajmujące się realizacją zadań wodociągowo-kanalizacyjnych oraz budową Stacji Uzdatniania Wody Jan Kanty, w listopadzie 2024 r. weszły na teren budowy. W Jaworznickim Obszarze Gospodarczym powstaje całościowa infrastruktura wodno-kanalizacyjna oraz system dystrybucji wody do celów przemysłowych i bytowych dla zakładów lokalizujących się w JOG.
Program Gminy Miasta Jaworzna na nowe inwestycje w sieci wodociągowe i kanalizacyjne to efekt pozyskanych zewnętrznych środków w wysokości prawie 100 mln zł z Rządowego Programu Inwestycji Strategicznych – obudowa infrastruktury stref gospodarczych w kraju.
1. „Zaprojektowanie i budowa systemu kanalizacji deszczowej i odwodnienia terenu Jaworznickiego Obszaru Gospodarczego” – wykonano: 52 proc.
Wykonawca: MODERATO Sp. z o.o. | Wartość zadania: 15,8 mln zł
Zrealizowane zadania: wykonano centralny kanał deszczowy zlokalizowany wzdłuż torów kolejowych oraz zbiornik retencyjny na wody opadowe i roztopowe w rejonie ul. Wojska Polskiego, Mysłowickiej i Zielonej Hałdy. Prace są widoczne także w pasie drogowym ul. Wojska Polskiego.
2. „Zaprojektowanie i budowa sieci kanalizacji ogólnospławnej w ul. Energetyków – zbiornik retencyjny” – wykonano: 52 proc.
Wykonawca: MODERATO Sp. z o.o. | Wartość zadania: 10,8 mln zł
Zrealizowane zadania: wykonano odcinek kanalizacji DN 1000 łączący kanalizację z ul. Dobrej Energii z rurowym zbiornikiem retencyjnym o długości 580 m i średnicy 2000 mm. Zbiornik ten ma zabezpieczyć ul. Energetyków i okoliczne posesje przed zalewaniem w czasie nawalnych deszczy oraz spowolnić napływ ścieków na przepompownię Siłownia II.
3. „Zaprojektowanie i przebudowa/modernizacja przepompowni Siłownia II przy ul. Dobrej Energii w Jaworznie” – wykonano: 52 proc.
Wykonawca: IBG Instalbud Sp. z o.o. | Wartość zadania: 8,2 mln zł
Zrealizowane zadania: wymieniono pompy, zwiększając wydajność przepompowni, wykonano betonowy zbiornik pod nowy sitopiaskownik (jego dostawa planowana jest na koniec maja), gotowy jest także nowy odcinek kanału, który w czasie intensywnych opadów kieruje ścieki do zbiorników retencyjnych.
4. „Zaprojektowanie i budowa Stacji Uzdatniania Wody Jan Kanty” – wykonano: 52 proc.
Wykonawca: WOFIL Robert Muszański | Wartość zadania: 39,4 mln zł
Zrealizowane zadania: zakończono zasadnicze prace fundamentowe pod halę stacji uzdatniania, która powstaje w rejonie ul. Sztygarów i Velostrady. Trwają dostawy materiałów oraz prefabrykacja dwóch ciągów technologicznych, które umożliwią uzdatnianie wód kopalnianych w ilości 240 m³/h. Wkrótce rozpoczną się prace konstrukcyjne hali stacji.
5. „Zaprojektowanie i budowa sieci wod-kan na terenie JOG” – wykonano: 32 proc.
Wykonawca: konsorcjum FHU DAMEKS Damian Turczyński oraz AMP Anna Proksa | Wartość zadania: 24,6 mln zł
Zrealizowane zadania: ułożono już prawie 4 km sieci kanalizacyjnej i blisko 5 km sieci wodociągowej – zarówno na terenie JOG, jak i wzdłuż DK79 oraz w rejonie Velostrady. Mimo że znaczna część sieci powstaje pod ziemią, efekty są coraz bardziej widoczne w krajobrazie inwestycyjnym.
***

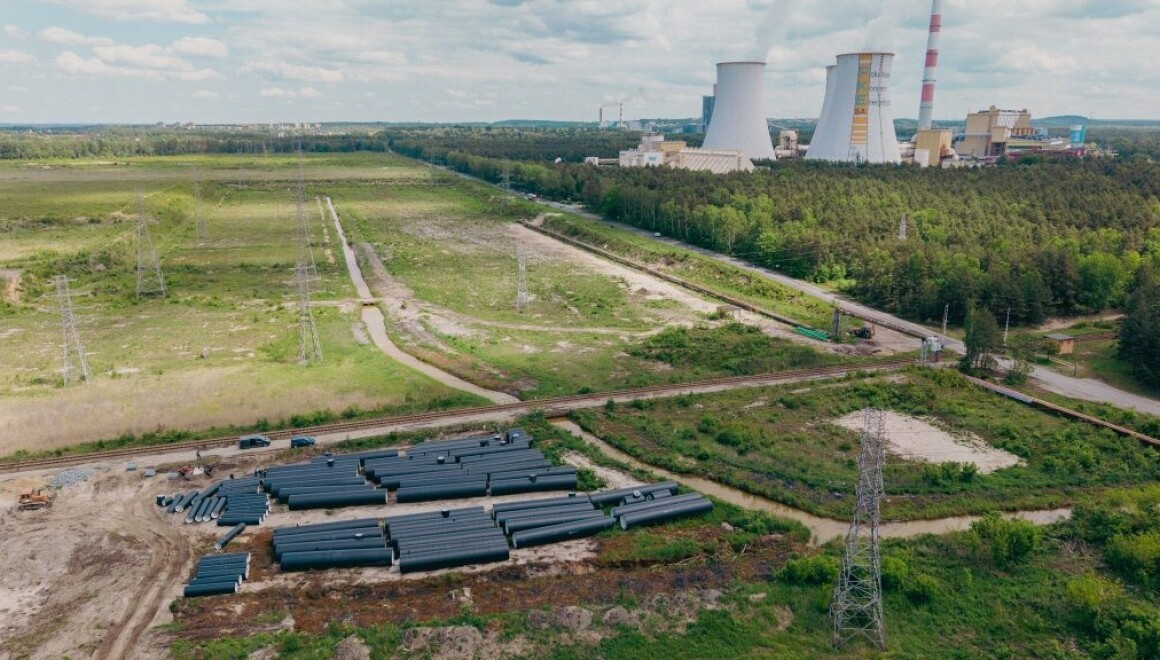

Na terenie JOG trwają intensywne prace związane z budową infrastruktury wodociągowej i kanalizacyjnej. Mimo że na tak dużym obszarze nawet ciężki sprzęt może być trudny do zauważenia, inwestycja zdecydowanie nabiera tempa.
Planowany termin zakończenia wszystkich zadań to marzec 2026 r. – oznacza to, że jesteśmy obecnie na półmetku realizacji tej strategicznej inwestycji wartej blisko 100 mln zł.
